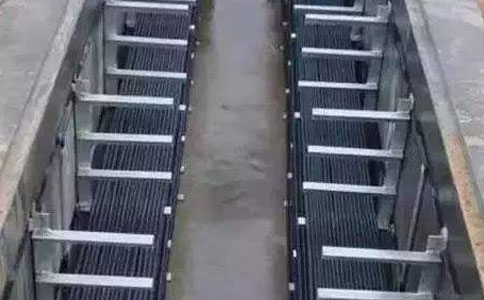

电力电缆直理敷设程序。挖样洞一放样一敷设电缆过路导管—挖圭一敷设电缆一试验一竣工验收。
一、检验电缆
除了环境温度低于电缆允许敷设温度之外,一般电缆老百姓提前搬运到施工场地,在搬运之前,核对电缆盘上标识,如电压,截面、型号等是否符合工程设计书上要求,对无压力的油纸电缆,需检验电缆盘的两个电缆端头的油纸和导线内是否有水分。检查的方法是将油纸逐层没入加热到约150C的电缆油中,如有白沫翻出,表明电缆端部已侵入水分,需逐段督除。直至无水分为止。重新进行密封及加装牵引端。
对有压力的电缆,只要压力计指示高于大气压,表明绝缘内并无水分,只需测量护层的绝缘是否符合要求。反之整盘电缆宜送回制查厂重新真空于燥浸油处理。
橡塑电缆检查导线内是否有水分,若有,需用加热干燥氮气在电缆一端输人,另一端用真空泵抽气,进行真空及通干燥气体去潮处理。|
二、穿越道路导管
电缆线路全长中经常需要穿越多处公共道路或桥梁等场所,为了避免牵引电缆时对公共交通的影响,横越道路部分的一段事先需埋置多孔导管,导管顶部一般不少于地坪1m,导管孔数需留有50%的备用孔。
埋设横越道路的导管,其中心线不论在平面和垂直方向均需保持直线,这就需要先挖出一半长度的横断道路电缆沟土方,在其上临时铺平通行钢板,然后开挖另一半横断道路的电缆沟土方,证实沟中确无障碍物,能保持导管成一直线,而后捣浇所需混凝土导管,待养护坚实,服土填平后,再进行前一半长度的导管捣浇。
三、材料工具
为了编短为敷设电缆所开挖的电缆沟对公众交通影响的时间,所需材料如电缆盘,电缆保护盖板、标志牌,以及各类施工用具,如电缆滚轮。波水泵。牵引卷扬机、电缆盘支架以及安全遮栏牌等均需在敷设电缆前运送至施工现场。电动用具在搬运前婴进行检查,防止使用时失灵和赠误牵引电缆时间。
四、人员组织
敷设电缆需要统一指挥又需明确分工,通常电缆A的管理为一组,土方的挖拥为一组,卷扬机牵引为另一组,此外设电缆接头和测绘组。由于电缆线路较长,数设时务组间一般用步话机相互联系。
敷设直埋电缆的技术标准有哪些?
直埋电缆的敷设,除了必须遵循敷缆的基本要求以外,还应符合下列直埋技术标准:
①在具有机械损伤、化学腐蚀、杂散电流腐蚀、振动、热、 P9015S-0AWGI虫害等电缆段上,应采取相应的保护措施。如铺沙、筑槽、穿管、防腐、毒土处理等,或选用适当型号的电缆。
②电缆的埋设深度(电缆上表面与地面距离)不应小于7O0mm;穿越农田时不应小于1000mm;只有在出入建筑物、与地下设施交叉或绕过地下设施时才允许浅埋,但浅埋时应加装保护设施。北方寒冷地区,电缆应埋设在冻土层以下,上下各铺100mm的细沙。
③多并敷设的电缆,中间接头与邻近电缆的净距不应小于250mm,两条电缆的中间接头应前后错开2m以上,中间接头周围应加装防护设施。
④电缆之间,电缆与其他管道、道路、建筑物等之间平行与交叉时的最小距离,应符合相关规定。严禁将电缆近距离平行敷设于管道的上面或下面。
⑤电缆与铁路、公路、城市街道、厂区道路等交叉时,应敷设在坚固的隧道或保护管内。保护管的两端应伸出路基两侧各1000mm以上,伸出排水沟500mm以上,伸出城市街道的车辆路面。
⑥电缆在斜坡地段敷设时,应注意电缆的最大允许敷设位差,在斜坡的开始及顶点处应将电缆固定;坡面较长时,坡度在300以下的,间隔15m固定一点,坡度在300以上的间隔10m固定一点。
⑦各种电缆同敷设于一沟时,高压电缆位于最底层,低压电缆在最上层,各种电缆之间应用50~100mm厚的细沙隔开;最上层电缆的上面除细沙以外,还应覆盖坚固的盖板或砖层,以防外力损伤。同一沟内的电缆不得相互重叠、交叉、扭绞。
⑧直埋电缆应具有铠装和防腐层。电缆沟底应平整,上面铺100mm厚细沙层或筛过的软土。电缆长度应比沟槽长出1%~2%作波浪状敷设。电缆敷设后上面覆盖100mm厚的细沙或软土,然后盖上保护板或砖,其宽度应超过电缆两侧各50mm。
⑨直埋电缆从地面引出朐, l`地面下0,2m至地上2m加装钢管或角钢防护,以防止机械损伤。确无机械损伤处敷设的铿铵电缆可不加防护。另外,电缆与铁路、公路交叉或穿墙敷设时,应穿管。电缆保护管的内径不应小于电缆外径的1.5倍,预留管的直径不应小于100mm。⑩直埋电缆应在线路的拐角处、中间接头处直线敷设的每50m处装设标志桩,并在电缆线路图上标明。
